倉庫管理システム(WMS)の導入費用と選び方
倉庫管理システム(WMS)の導入を検討する卸売業・製造業・EC事業者向けに、クラウド型・パッケージ型・フルスクラッチ別の導入費用の目安、在庫管理システムとの違い、システム以外にかかる費用、導入前チェックリスト、よくある失敗パターン、導入までのスケジュール目安までを非IT担当者にもわかりやすく解説する。
「在庫管理システムを入れたのに、現場の誤出荷やモノ探しが減らない」——そんな悩みを持つ卸売業・製造業・EC事業者は少なくない。原因の多くは、導入したのが在庫の「数量」を管理するシステムであって、倉庫内の「作業」を管理するシステムではなかったことにある。倉庫管理システム(WMS:Warehouse Management System)は、ロケーション管理・入荷検品・ピッキング・出荷検品・棚卸といった倉庫内オペレーションそのものを効率化するための仕組みであり、在庫の数量だけを扱う一般的な在庫管理システムとは目的が異なる。本記事では、WMSの導入費用の目安と選び方、導入前に確認すべきポイントを、非IT担当者にもわかるように整理する。数量管理が中心の場合は在庫管理システムの開発費用もあわせて参照してほしい。
在庫管理システムとWMSは何が違うのか

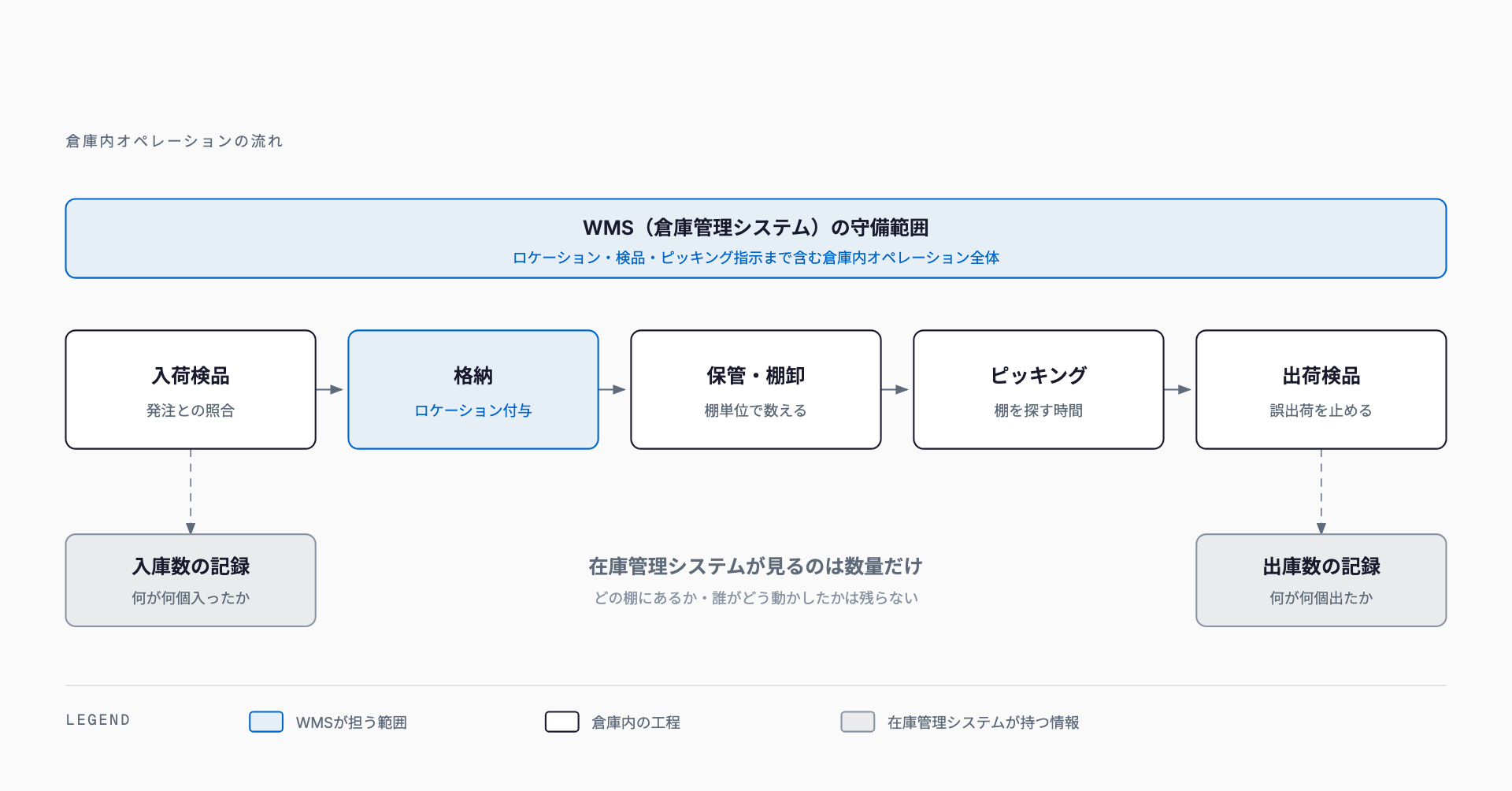

在庫管理システムは「どの商品が」「今いくつあるか」を記録・集計することが主な役割である。一方でWMSは、その在庫が倉庫内の「どこにあるか」「誰が」「どの順番で」「どう作業するか」までを管理対象にする。入荷から出荷までの一連の作業をシステムが指示し、ハンディ端末やバーコードで実績を記録することで、現場の動きそのものをデータ化できる点が最大の違いだ。両者は対立するものではなく、在庫管理システムや販売管理システムと連携しながらWMSが倉庫内の作業を担う、という役割分担で導入されることが多い。
| 比較項目 | 在庫管理システム | WMS(倉庫管理システム) |
|---|---|---|
| 主な管理対象 | 在庫の数量・金額 | 倉庫内の作業(入荷・ピッキング・出荷・棚卸) |
| ロケーション管理 | 商品単位が中心、棚番までは扱わないことも多い | 棚番・ゾーンまで細かく管理するのが前提 |
| 現場での使い方 | 事務所でのPC入力が中心 | ハンディ端末・バーコードでの現場入力が中心 |
| 向いている規模 | SKU数が少なく作業員も少ない事業所 | SKU数・出荷件数が多く複数人で作業する倉庫 |
| 主な効果 | 在庫数の見える化、欠品・過剰在庫の防止 | 誤出荷削減、ピッキング時間短縮、棚卸の効率化 |

WMSが解決する倉庫現場の課題
倉庫の規模が大きくなり、扱うSKU数や出荷件数が増えてくると、紙の帳票やExcel、あるいは在庫「数量」だけを管理するシステムでは現場の作業品質を維持しづらくなる。WMSは特に次のような課題に効果を発揮する。
- 誤出荷・誤入荷:バーコード照合で商品と数量を機械的にチェックし、人手によるミスを減らす
- 棚探しの時間:ロケーション管理により、どの棚にあるかが端末上で即座にわかる
- 作業の属人化:ベテラン作業員の頭の中にしかなかった「置き場所」や「作業手順」をシステム化し、誰でも同じ作業ができるようにする
- 棚卸の停止時間:ハンディ端末での棚卸によりカウント作業を効率化し、業務停止時間を短縮する
- 繁忙期の人員教育:作業手順がシステムに沿って表示されるため、短期アルバイトでも一定の精度で作業できる
導入費用の目安
WMSの費用は提供形態によって大きく異なる。以下はあくまで目安であり、倉庫の規模、扱うSKU数、連携するシステムの数、カスタマイズの範囲によって上下する点に注意してほしい。また初期費用に加えて、月額のライセンス費用・保守費用が継続的に発生する点も予算計画に織り込む必要がある。特にクラウド型は初期費用を抑えられる一方で、月額費用が長期的には積み上がっていくため、単年ではなく3〜5年程度のトータルコストで比較検討することをおすすめする。
| 提供形態 | 初期費用の目安 | 月額費用の目安 | 向いている事業者 |
|---|---|---|---|
| クラウド型WMS | 20万〜100万円規模 | 3万〜15万円規模 | 中小規模の倉庫、まず小さく始めたい事業者 |
| 中堅向けパッケージ | 300万〜1,000万円規模 | 保守費用が別途発生することが多い | 複数拠点・複雑な出荷ルールを持つ事業者 |
| フルスクラッチ開発 | 800万円〜 | 保守・運用費用は別途見積もり | 独自の物流フローが多く既製品では対応できない事業者 |
システム費用以外にかかるコストを見落とさない
WMS導入で見落とされがちなのが、システム利用料以外にかかる費用である。ハンディ端末(バーコードリーダー)は1台あたり3万〜10万円程度が目安で、作業員数に応じて複数台の購入・レンタルが必要になる。ラベルプリンタや出荷ラベル・棚番ラベルの印刷・貼付作業、倉庫内でハンディ端末を使うためのWi-Fi環境の整備・工事費用、そしてロケーション(棚番)を一から整備するための表示ラベル貼付作業なども、システム本体の費用とは別に発生する。特に倉庫全体へのWi-Fi敷設と棚番整備は、規模によっては数十万円単位のコストと相応の作業時間がかかるため、見積もり段階でシステム以外の費用も含めて確認しておくことが重要だ。
導入前に確認すべきチェックリスト
WMSの選定に入る前に、自社の状況を整理しておくと、ベンダーとの会話がスムーズになり、過剰な機能への投資も防げる。特にロケーション整備の有無と既存システムとの連携要否は、見積もり金額と導入期間の両方に大きく影響するため、最初に確認しておきたい項目である。
- 1日あたりの出荷件数はどれくらいか(繁忙期・閑散期それぞれの目安)
- 取り扱いSKU(商品の種類)数はどれくらいか
- 倉庫内にロケーション(棚番)は付与されているか、これから整備する必要があるか
- 既存の販売管理システムや受発注システムとの連携が必要か
- EC倉庫か、卸売・製造向けの倉庫か(求められる出荷スピードや梱包形態が異なる)
- 繁忙期(セール期・季節波動)の出荷量の波はどの程度あるか
- 過去のデータを新システムに引き継ぐ必要があるか(データ移行の費用と進め方も参照)
よくある失敗パターン
WMS導入でつまずくケースには一定の傾向がある。事前に知っておくことで、同じ失敗を避けやすくなる。第一に、ロケーション(棚番)整備をせずにシステムだけを導入してしまうケースだ。WMSはロケーション情報があってこそ効果を発揮するため、棚番の設計を後回しにすると、システムを入れても現場の動きは変わらない。第二に、現場が使いこなせないまま本稼働してしまうケースである。ハンディ端末の操作に不慣れな作業員への教育やマニュアル整備を軽視すると、紙の帳票と併用する二重運用が長期化しやすい。第三に、卸売業であれば受発注システム、EC事業者であれば受注システムとの連携を後回しにし、結局データを手入力でつなぐ運用になってしまうケースも多い。第四に、繁忙期(年末年始やセール期)に本稼働のタイミングを合わせてしまい、トラブル発生時の現場負荷が跳ね上がるケースもよくある失敗のひとつだ。
導入ステップとスケジュール目安
一般的なWMS導入は、要件整理(現状の出荷件数・SKU数・課題の洗い出し)に2〜4週間、ロケーション設計と棚番整備に2〜6週間、システム選定・契約に2〜4週間、連携システムとのテストや現場でのトライアル運用に4〜8週間程度をかけるケースが多い。クラウド型であれば全体で2〜4カ月程度、中堅向けパッケージやフルスクラッチであれば半年〜1年程度を見込んでおくと安全だ。特にロケーション整備と現場トライアルの期間を短縮しすぎると、前述の失敗パターンにつながりやすいため、スケジュールには余裕を持たせておきたい。
よくある質問
在庫管理システムがあれば、WMSは不要ですか?
SKU数が少なく出荷件数も少ない小規模な事業所であれば、在庫管理システムのみで十分な場合もある。ただし出荷件数や作業人数が増え、誤出荷や棚探しの時間が課題になってきた段階では、倉庫内の作業そのものを管理するWMSの導入を検討する価値がある。
小規模な倉庫でもWMSは導入できますか?
可能である。近年はクラウド型WMSが増えており、初期費用20万円台から始められるサービスもある。まずは小規模なクラウド型で運用を試し、必要に応じて機能を拡張していく進め方も現実的な選択肢だ。
ハンディ端末は必ず必要ですか?
バーコードでの照合作業を行う場合は基本的に必要になる。ただしスマートフォンにバーコード読み取りアプリを入れて代用できるサービスもあるため、初期費用を抑えたい場合はベンダーに確認するとよい。
導入までにどれくらいの期間がかかりますか?
クラウド型であれば要件整理からトライアル運用まで含めて2〜4カ月程度が目安である。ロケーション整備の範囲や連携するシステムの数によって前後するため、早めにベンダーとスケジュールをすり合わせておくとよい。
